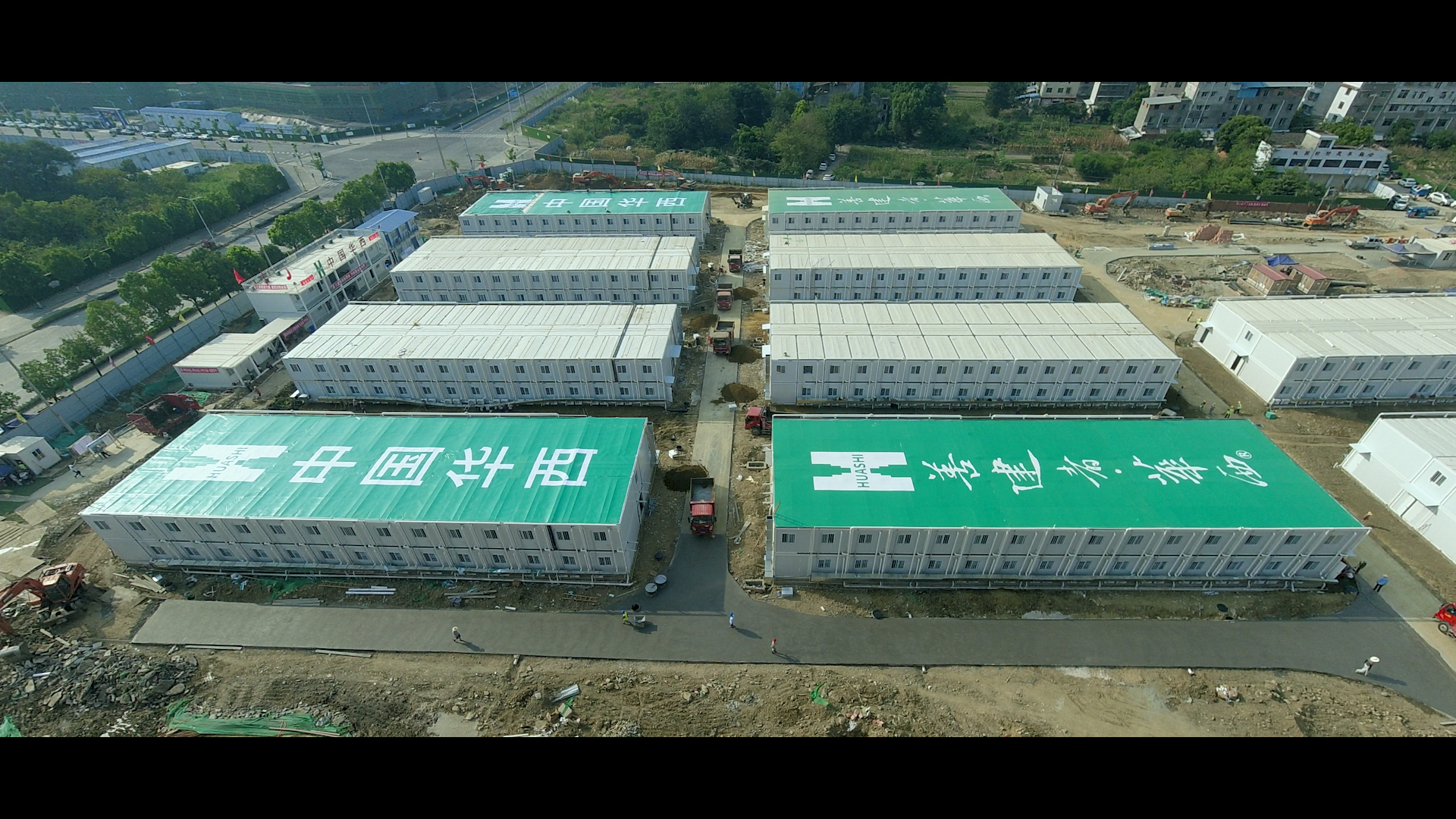

經過20天的晝夜連續奮戰,2022年8月19日,由四川六建承建的塘汛方艙隔離點二期項目順利通過竣工驗收。該項目設計凈用地面積70224.15㎡,設計床位1300個,華西善建者們用拼搏和汗水,為綿陽市人民牢牢筑起了一道“防疫高墻”。
火速集結,迅速開展建設任務
受華西集團委托,四川六建領命出征,承擔了綿陽經開塘汛、中醫健康城、劉營職中等三個點位的方艙隔離點建設任務。
接到任務后,公司領導高度重視,第一時間召開專題會議,成立綿陽疫情防控隔離點系列項目指揮部,短時間內迅速集結各方資源,以最快速度火線馳援。經開塘汛方艙隔離點項目共計調入現場管理人員土建、安裝72名,于2022年8月19日順利通過竣工驗收。
晝夜奮戰,高品質完成竣工驗收
7月21日上午,項目部召集測量、安全、施工管理、設備管理、資料、造價等技術人員召開會議并進行現場勘查,發現施工條件并不理想——現場施工部位較分散、場內交通運輸困難、只有一個運輸通道,且暫無電力保障。
負責人立即對施工現場進行統籌安排,將工程建設目標任務進行分解優化,按照工期要求,逐一對各個施工節點的完工進度進行部署調整,倒排工期。當天下午便組織人員連夜進場施工。
要按時完成施工任務,必須采取24小時巡回戰術。項目部要求班組緊跟施工進度、多工序穿插作業,施工部位由場區內側向外側施工,待打包房安裝之后,再轉向場區內側向外施工室外地坪。同時積極做好協調工作,積極與駐場設計人員溝通,將施工難點進行剖析,定措施、上方案、抓落實。
施工過程中,施工技術人員及作業人員通力合作、克服重重困難,頂著高溫酷暑,晝不停、夜不歇,嚴格按照施工質量標準,于8月1日凌晨,比原進度計劃提前一天完成基礎混凝土的澆筑。
截至8月15日,項目部已完成全部打包房吊裝、衛浴安裝、強弱電布線等全部施工內容,累計進出場人員達12000人次,施工高峰期在場工人數達500人,設備機具同時在場數量34臺,完成混凝土澆筑10000余方,現場連續施工作業時長最高達120小時;三級教育及安全技術交底資料完整齊備;項目未發生傷亡事故;混凝土檢驗報告齊全,打包箱資料收集齊全;室外道路、地基承載力檢測,壓實度檢測均已完成。
現場水電、污水處理、場地硬化、三區兩通道、硬件設施等施工任務已全部完成,并順利通過竣工驗收,獲得了質量監督機構及責任單位的一致高度評價。
黨旗飄揚,全力保障任務順利推進
“疫情就是命令、旗幟彰顯擔當”。經公司黨委研究決定,迅速成立綿陽疫情防控隔離點系列項目臨時黨支部、工會、團支部,充分發揮黨員突擊隊、工人先鋒號、青年突擊隊不畏艱險、勇攀高峰的帶頭作用,用實際行動彰顯華西速度、華西品質、華西擔當。
以項目負責人為首的黨員突擊隊,帶領青年突擊隊,投身項目一線,實時解決施工過程中突發問題,加強工程質量、安全監管;嚴格落實防控措施,克服困難,認真籌劃,充分發揮基層黨建引領、黨員先鋒模范作用,讓黨、工、團的旗幟在項目部高高飄揚。
“越是艱難險阻的地方,我們越要迎難而上,一名黨員就是一面旗幟,他們都是華西善建者的代表”。
疫情就是命令,防控就是責任。華西善建者,勇立抗疫潮頭。此次方艙隔離點的建成離不開每一位參戰人員的付出,是他們永不言棄的精神全速推進項目的建設進程,他們一刻也不耽誤、一刻也不懈怠、一刻也不放松,主動擔當、積極作為,用晝夜鏖戰履行華西責任,彰顯華西擔當,體現華西速度,筑牢防疫防線,為綿陽市人民交上一份滿意的答卷,為疫情防控工作作出了應有的貢獻。
